Chinas 100-MW-Turm-Solarthermieprojekt in der Kälteregion Jilin soll im September in Betrieb gehen
2026-08-13 13:59
Merken

de.wedoany.com-Bericht: Am 13. August gab die Entwicklungs- und Reformkommission der chinesischen Provinz Jilin bekannt, dass das 100-MW-Solarthermieprojekt der Einheit 1 des Übertragungsprojekts Jixi-Basis Lugu-Gleichstrom mit 1,4 Millionen kW in Tongyu, Stadt Baicheng, Provinz Jilin, neue Fortschritte erzielt hat und voraussichtlich im September 2026 offiziell in Betrieb gehen wird.

Das Projekt wird von der Tongyu Zhongji Solarthermie-Stromerzeugungsgesellschaft mbH investiert und gebaut. Es befindet sich in der Gemeinde Baxiang, Kreis Tongyu. Die Gesamtinvestition beträgt etwa 1,72 Milliarden Yuan. Das Projekt nutzt die Technologieroute des Turm-Solarthermiekraftwerks mit Salzschmelze-Speicherung mit einem einzelnen Turm und einem einzelnen Spiegelfeld und ist eines der Demonstrationsprojekte für Turm-Solarthermie in Kälteregionen oberhalb des 45. nördlichen Breitengrads.

Das Projekt umfasst den Bau eines 100-MW-Turm-Solarthermie-Stromerzeugungssatzes mit einem 8-Stunden-Salzschmelze-Wärmespeichersystem, einem Dampferzeugungssystem, einem Hochtemperatur-Überdruck-Zwischenüberhitzungs-Reindampf-Kondensationsturbinen-Stromerzeugungssystem sowie Nebeneinrichtungen. Das Projekt ist außerdem mit einer 40-MW-Salzschmelze-Elektroheizungsanlage ausgestattet, die überschüssigen Strom aus begleitenden Wind- und Photovoltaikprojekten nutzen kann, um die Salzschmelze zu erhitzen und so unsteten erneuerbaren Strom in regelbare Wärmeenergie umzuwandeln.

Während des Betriebs reflektieren die intelligenten Heliostaten im Spiegelfeld die Sonnenstrahlung auf den Absorber an der Spitze des Absorberturms, der die im System zirkulierende Salzschmelze erhitzt. Die heiße Salzschmelze gelangt in das Wärmespeichersystem und kann je nach Bedarf der Netzregelung Wärme mit Wasser austauschen, um Hochtemperatur- und Hochdruckdampf zu erzeugen, der die Turbinen-Stromerzeugungseinheit antreibt.

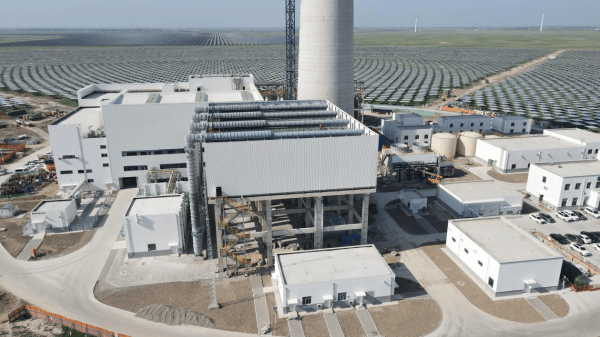

Die Bauarbeiten begannen am 12. September 2024. Im Juni 2026 wurden zwei wichtige Meilensteine erreicht: das Aufsetzen des Turbinengehäuses und die Rückspeisung des Eigenbedarfsstromsystems. Die Hauptmontagearbeiten befinden sich in der Abschlussphase, und das interne Stromversorgungssystem ist durchgängig verbunden, was die Voraussetzungen für die Geräteabstimmung, den Gesamtanlauf und die Netzeinspeisung schafft.

Nach Abschluss des Projekts wird eine durchschnittliche jährliche Stromerzeugung von etwa 167 Millionen kWh erwartet, mit etwa 1.767 jährlichen Volllaststunden. Jährlich können etwa 50.000 Tonnen Standardkohle eingespart und die CO₂-Emissionen um etwa 140.000 bis 150.000 Tonnen reduziert werden. Der erzeugte Strom wird über eine 220-kV-Leitung zur Umspannstation des Photovoltaikkraftwerks geleitet und von dort über das Sammelsystem an das nahegelegene 500-kV-Umspannwerk angeschlossen.

Das Übertragungsprojekt Jixi-Basis Lugu-Gleichstrom mit 1,4 Millionen kW umfasst den Bau von 800.000 kW Windkraft, 400.000 kW Photovoltaik und 200.000 kW Solarthermie-Stromerzeugungsanlagen. Nach der Inbetriebnahme des 100-MW-Solarthermieprojekts in Tongyu wird es sich mit den Wind- und Photovoltaikprojekten in der Basis ergänzen und über die Salzschmelze-Wärmespeicherung Aufgaben der Spitzenlastregelung, Frequenzregelung und geglätteten Stromeinspeisung übernehmen.

Im Vergleich zu einem separat gebauten Solarthermiekraftwerk erweitert dieses Projekt die Betriebsart um die Nutzung überschüssigen Stroms aus Wind- und Photovoltaikanlagen zur Beheizung der Salzschmelze. Bei hoher Wind- und Solarstromerzeugung wandelt die Elektroheizungsanlage einen Teil des Stroms um und speichert ihn in der Salzschmelze; bei Spitzenlastzeiten oder sinkender Wind- und Solarstromerzeugung kann die gespeicherte Wärme erneut zur Stromerzeugung genutzt werden, wodurch die Stabilität und Steuerbarkeit der Übertragung erneuerbarer Energie verbessert wird.

Im Jahr 2026 hat das Projekt bereits etwa 1,3 Milliarden Yuan an neuem Anlagevermögen investiert. Während der Bauphase wurden Nachfrage in den Bereichen Bau, Logistik und begleitende Dienstleistungen geschaffen; nach der Inbetriebnahme werden voraussichtlich rund 100 Arbeitsplätze im Betrieb und in der Wartung bereitgestellt. Die im Projekt gesammelten Erfahrungen mit Gerätebetrieb in Kälteregionen, Frostschutz und Isolierung, Spiegelfeldsteuerung sowie Salzschmelze-Wärmespeicherung können als technische Referenz für andere Solarthermieprojekte in höheren Breitengraden dienen.
