Chinas Guodian Power-Projekt „Hudong 2×1.000 MW Kohlekraftwerk“ nimmt zum Jahresende den Betrieb auf
2026-06-05 10:49
Merken

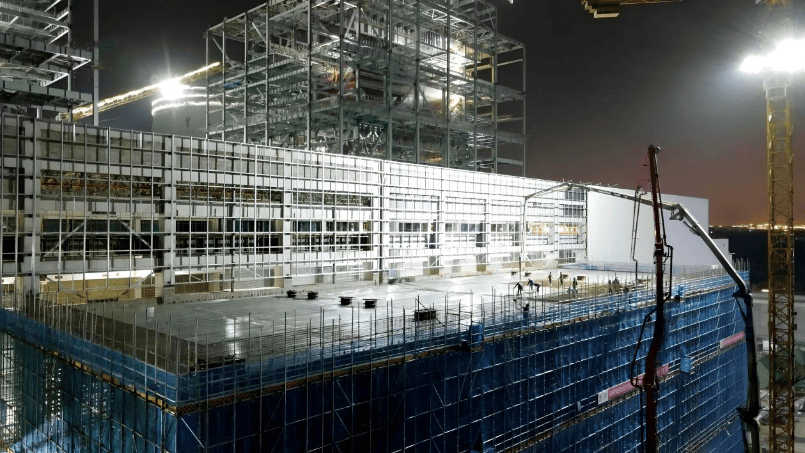

de.wedoany.com-Bericht: Das 2×1.000-MW-Kohlekraftwerksprojekt der Guodian Power Hudong Company nimmt Fahrt auf, um noch vor Jahresende den Betrieb aufzunehmen. Tausende Bauarbeiter arbeiten unter Hochdruck an den Kesselhäusern, der zentralen Leitwarte und den indirekten Kühltürmen. Dieses Kraftwerk ist ein unterstützendes Stromversorgungsprojekt im Rahmen der nationalen „West-Ost-Stromübertragungsstrategie“ für die 1.000-kV-Ultrahochspannungsleitung von Datong über Huailai, Nord-Tianjin bis Süd-Tianjin. Der Projektbetreiber setzt auf eine integrierte Anordnung von Kohle- und neuen Energien und treibt damit den Wandel der traditionellen Kohlekraft hin zu einer neuartigen Stromsystem-Stützstromversorgung voran.

Das Projekt wurde 2009 mit der Genehmigung des 2×1.000-MW-Kohlekraftwerks in Datong Hudong gestartet. Ziel war es, durch den Bau von zwei neuen 1.000-MW-Blöcken eine Modernisierung mit höherer Kapazität, höherer Effizienz und geringeren Emissionen zu erreichen. Das Projekt durchlief mehrere politische Anpassungen und Genehmigungswechsel. Nachdem es 2016 als unterstützendes Kraftwerk für die Ultrahochspannungsleitung eingestuft wurde, geriet es aufgrund der Politik zur Verlangsamung des Kohlekraftwerksbaus für drei Jahre ins Stocken. Im Jahr 2023 erhielt das Projekt die Investitionsentscheidung der China Energy Investment Corporation und die Baugenehmigung für das Grundstück; die dazugehörigen neuen Energieprojekte wurden gleichzeitig gestartet. Der Bau des Hauptkraftwerksgebäudes begann im April 2024. Die Guodian Power Hudong Company verfolgt nicht mehr den reinen Kohlekraftwerkspfad, sondern entwickelt das Datong Hudong neue Energiebasisprojekt mit einer Gesamtkapazität von 2.000 MW. Im März dieses Jahres wurden bereits die ersten 1.500 MW an Entwicklungs- und Bauindikatoren vergeben, darunter 800 MW Windkraft und 700 MW Photovoltaik, verteilt auf vier Kreise und Bezirke in Datong. Das Projekt nutzt ein Wind-Solar-Hybridentwicklungsmodell und ist mit einem 2-Stunden-Energiespeichersystem ausgestattet, das 10 % der installierten Kapazität entspricht. Der Strom wird über mehrere 35-kV-Leitungen zu fünf neu zu bauenden 220-kV-Umspannwerken gesammelt und schließlich in das Provinznetz eingespeist und genutzt.

Um die Herausforderungen der Wasserknappheit im Norden zu bewältigen, wird das gesamte Produktionswasser des Projekts aus städtischem aufbereitetem Abwasser (Grauwasser) bezogen. Für die Behandlung des Abwassers aus der Rauchgasentschwefelung wird ein Verfahren aus „integrierter Vorbehandlung + Konzentration durch Niedertemperatur-Abwärme aus Rauchgas + Trocknung und Verfestigung durch Hochtemperatur-Rauchgas“ eingesetzt. Dabei wird die Abwärme des Rauchgases genutzt, um hochkonzentriertes Abwasser zu trocknen und zu verfestigen, wodurch ein vollständiger Kreislauf der Wasserressourcennutzung entsteht. In Bezug auf die Flexibilität zur Lastregelung ist das Lastregelungsziel des Hauptaggregats auf 20 % festgelegt. Die Laständerungsrate beträgt bei einer Last zwischen 30 % und 50 % nicht weniger als 1 % pro Minute und zwischen 50 % und 100 % nicht weniger als 2,2 % pro Minute, um die Anforderungen der neuen Generation von Kohlekraftwerken an schnelle Laständerungsraten zu erfüllen. Durch Designoptimierungen erreicht der Standard-Kohleverbrauch des Blocks im reinen Kondensationsbetrieb 263,4 g/kWh, der durchschnittliche jährliche Gesamtwirkungsgrad des Kraftwerks beträgt 59,82 %, und die Nenn-Heizdampfentnahme eines einzelnen Blocks beträgt 1.000 t/h.

Nach der Inbetriebnahme wird das Projekt eine Fläche von 28 Millionen Quadratmetern in Datong mit Fernwärme versorgen und eine industrielle Dampfausgangskapazität von 200 Tonnen pro Stunde bereitstellen, wodurch kleine, betriebseigene Kessel in den Hightech-Industrieparks ersetzt werden können. Die bei der Produktion anfallenden festen Abfälle wie Flugasche werden durch sekundäre Verarbeitung als Baumaterialien genutzt. Während der Bauphase stammen 70 % der Arbeitskräfte aus den umliegenden Dörfern und Gemeinden; nach der Inbetriebnahme werden voraussichtlich mehrere hundert Arbeitsplätze geschaffen.

Dieses Projekt umfasst die Koordination von Kohle- und neuen Energien, Tiefenlastregelung, Nutzung von städtischem aufbereitetem Abwasser, umfassende Nutzung fester Abfälle und Fernwärmeversorgung. Es ist ein stützender Stromversorgungspunkt für das neue Energiebasisprojekt im Bergsenkungsgebiet des Kohlebergbaus in Nord-Shanxi.
