Management Summary
Das Power Conversion System ist die elektrische Schnittstelle zwischen Batterie und Netz. Es steuert Laden und Entladen, stellt Wirk- und Blindleistung bereit, erfüllt Schutz- und Netzstützungsfunktionen und entscheidet damit nicht nur über den Wirkungsgrad, sondern auch über Zertifizierbarkeit, Verfügbarkeit und Erlösfähigkeit eines Batteriespeichers. Für deutsche Großspeicher ist der PCS-Preis deshalb nur eine Teilgröße; wirtschaftlich relevanter ist die sauber abgegrenzte AC-seitige Liefer- und Leistungsgarantie.
Die öffentlichen PNNL-Benchmarks zeigen einen deutlichen Skaleneffekt: Für LFP-Systeme sinkt die Punktschätzung für „Power Equipment“ im Datenjahr 2023 von 84,65 USD/kW bei 1 MW auf 54,43 USD/kW bei 1.000 MW. Die Projektion für 2030 liegt je nach Leistung rund 11–12 % darunter. Diese Werte sind jedoch US-basierte Systemkostenbenchmarks, keine deutschen Nettopreise und keine vollständigen Mittelspannungsstationen.
Im deutschen Markt erhöht sich der Beschaffungsdruck zugleich stark. Nach Angaben der Bundesnetzagentur waren am 15. Oktober 2025 Großbatteriespeicher mit rund 2,4 GW Bruttoleistung in Betrieb; Ende 2024 lagen bei den Übertragungsnetzbetreibern Anschlussanfragen über 226 GW vor. Der Abstand zwischen Betrieb, Planung und Anfragevolumen zeigt: Nicht die Hardwareverfügbarkeit allein, sondern Netzanschluss, Zertifizierung, Baukostenzuschuss, Genehmigung und Projektfinanzierung bestimmen, welche Projekte tatsächlich realisiert werden.
Die wichtigsten Erkenntnisse
- Öffentliche Benchmarks belegen Skaleneffekte, ersetzen aber keine projektspezifische deutsche Ausschreibung. „PCS only“, „PCS Station“, Mittelspannungsblock und schlüsselfertiges AC-System sind unterschiedliche Preisobjekte.
- Der nominale Maximalwirkungsgrad liegt bei modernen Großspeicher-Wechselrichtern häufig um 99 %. Für TCO und LCOS ist jedoch der gewichtete Wirkungsgrad über reale Lastpunkte, Temperaturen und beide Umwandlungsrichtungen entscheidend.
- Eine Verbesserung des gewichteten PCS-Wirkungsgrads von 98,0 % auf 99,2 % kann im transparenten 10-MW-Modell rund 14.000 EUR Verlustwert pro Jahr vermeiden; bei höherer Zyklenzahl verdoppelt sich der Effekt annähernd.
- Deutschland verlangt eine genaue Zuordnung zur Spannungsebene und zu den Technischen Anschlussregeln. In der Mittelspannung definiert VDE-AR-N 4110 Anforderungen an Speicher; Zertifikate und Anlagenkonformität sind Teil des Kosten- und Terminrisikos.
- Baukostenzuschuss, Netzanschlusskapazität und flexible Anschlussvereinbarungen können die Projektwirtschaftlichkeit stärker verändern als ein zweistelliger prozentualer Unterschied im PCS-Hardwarepreis.
- Die wichtigsten langfristigen PCS-Kosten sind Energieverluste, geplante Instandhaltung, mögliche Leistungselektronik-Refurbishments, Ersatzteilhaltung, Software- und Kommunikationspflege sowie Erlösausfälle durch Nichtverfügbarkeit.
- Für Importangebote muss der Käufer klären, wer CE-Konformität, technische Dokumentation, Netzcode-Nachweise, Inbetriebnahme, lokale Gewährleistung und Ersatzteile verantwortet. Ein niedriger Ex-Works-Preis ist kein TCO-Nachweis.
Kosten- und Preistrends bei Power Conversion Systems für Batteriespeicher
Bei Batteriespeicherprojekten wird der PCS häufig mit einer einzigen Kennzahl verglichen: EUR oder USD je kW. Diese Kennzahl ist nützlich, aber nur dann belastbar, wenn Leistung, Überlastfähigkeit, DC-Spannungsfenster, Netzanschlussspannung, Transformator, Schaltanlage, Schutztechnik, Steuerung, Zertifikate, Inbetriebnahme und Service identisch abgegrenzt sind. In der Praxis unterscheiden sich Angebote gerade in diesen Punkten.
Der deutsche Markt verschärft diese Vergleichsproblematik. Ein PCS muss nicht nur Energie bidirektional umwandeln. Es muss mit Batterie-Management-System, Anlagenregler, SCADA, Schutzsystem, Netzbetreiber und Vermarktungsstrategie zusammenspielen. Je nach Anwendung kommen schnelle Regelung, Blindleistung, Fault Ride Through, Schwarzstart oder netzbildender Betrieb hinzu. Die wirtschaftliche Analyse muss deshalb Preis, technische Leistungsfähigkeit und Projektrisiko gemeinsam bewerten.
1. Produktabgrenzung: Was ist ein PCS?
Ein Power Conversion System (PCS), im Deutschen häufig als Batterie-Wechselrichter oder Speicherwechselrichter bezeichnet, wandelt Gleichstrom der Batterie in netzkonformen Wechselstrom und umgekehrt. Im Gegensatz zu einem einfachen PV-Wechselrichter muss ein Speicher-PCS dauerhaft in beide Richtungen arbeiten, Lade- und Entladegrenzen des BMS berücksichtigen und häufig vierquadrantenfähig sein, also Wirk- und Blindleistung in unterschiedlichen Betriebszuständen regeln.
1.1 Typische technische Funktionen
- Bidirektionale DC/AC- und AC/DC-Wandlung einschließlich Strom-, Spannungs- und Leistungsregelung.
- Kommunikation mit BMS, Anlagenregler, EMS und SCADA; Begrenzung nach Ladezustand, Temperatur und Zellgrenzen.
- Wirkleistungs- und Blindleistungsregelung, Q(U)- und P(f)-Funktionen sowie dynamische Netzstützung.
- Schutzfunktionen, Inselnetzerkennung, Fehlerdurchfahrung und koordinierte Abschaltung.
- Optional Grid Forming, Schwarzstart, Momentanreserve- oder Kurzschlussstrombeitrag.
- Erfassung von Betriebsdaten, Fernwartung, Firmware-Management und Fehlerdiagnose.
1.2 Vier unterschiedliche Liefergrenzen
|
Liefergrenze |
Typischer Inhalt |
Häufig nicht enthalten |
Geeignete Preiskennzahl |
|
PCS-Gerät |
Leistungselektronik, Filter, lokale Steuerung, Schutz im Gerät |
Transformator, Mittelspannungsschaltanlage, Stationshilfsenergie, Netzschutz, Baustelle |
EUR/kW PCS |
|
PCS-Station |
PCS, Gehäuse/Container, Kühlung, Hilfsversorgung, lokale Steuerung |
Je nach Anbieter Transformator, RMU, Anlagenregler, Bauleistungen |
EUR/kW Station |
|
MV Power Station |
PCS-Station plus Transformator und Mittelspannungsschaltanlage |
Netzanschlusspunkt, Kabeltrassen, Tiefbau, Anlagenzertifikat, übergeordnete Leittechnik |
EUR/kW AC-Block |
|
Schlüsselfertiges AC-System |
MV-Block, Engineering, Installation, Inbetriebnahme, Tests und definierte Schnittstellen |
Batterie kann separat bleiben; Netzverstärkung und BKZ meist projektspezifisch |
Gesamtpreis / Garantieleistung |
Bewertung: Wedoany-Analyse. Angebotsgrenzen sind herstellerspezifisch; die Tabelle dient der Normalisierung von Beschaffungsangeboten.
|
Wichtig für Preisvergleiche Ein Angebot von 60 EUR/kW für ein PCS-Gerät kann teurer sein als ein Angebot von 95 EUR/kW, wenn beim ersten Angebot Transformator, Netzschutz, Zertifikatsnachweise, Inbetriebnahme und lokale Servicebereitschaft fehlen. Erst ein harmonisiertes Lieferumfangsblatt macht Preise vergleichbar. |
2. Marktumfeld in Deutschland und Europa
Die Nachfrage nach Batteriespeichern und damit nach PCS wächst strukturell. SolarPower Europe meldete für die EU im Jahr 2025 Neuinstallationen von 27,1 GWh; 55 % entfielen auf Utility-Scale-Systeme. Für die breiter definierte Region Europa – EU-27 plus Vereinigtes Königreich, Schweiz, Ukraine und Türkei – wurden 36 GWh Neuinstallationen und erstmals mehr als 100 GWh Betriebskapazität berichtet. Die Branchenprognose erwartet im mittleren Szenario jährliche Neuinstallationen von 138 GWh im Jahr 2030. Diese Zahl ist eine Prognose, keine bereits realisierte Nachfrage.
Deutschland gehört zu den größten europäischen Speichermärkten, doch der Großspeichermarkt ist von einer außergewöhnlich großen Anschlusswarteschlange geprägt. Die Bundesnetzagentur nennt für Ende 2024 rund 650 Anschlussanfragen bei den Übertragungsnetzbetreibern mit zusammen 226 GW. Dem standen am 15. Oktober 2025 etwa 2,4 GW betriebene und rund 5,0 GW im Marktstammdatenregister geplante Großbatteriespeicher gegenüber. Das Anfragevolumen darf daher nicht als kurzfristig realisierbarer PCS-Absatz interpretiert werden.

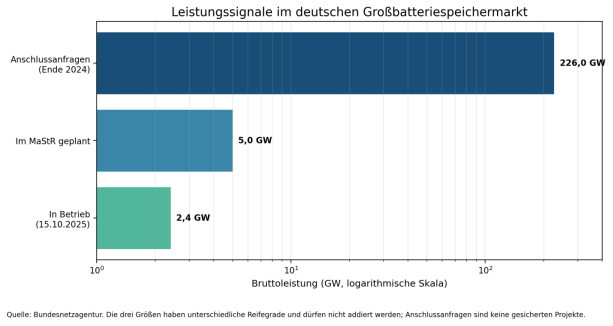

Abbildung 1: Leistungssignale im deutschen Großbatteriespeichermarkt
Quelle: Bundesnetzagentur, FAQ Stromspeicher, Datenstände Ende 2024 und 15.10.2025; eigene Darstellung. Logarithmische Skala.
2.1 Was die Anschlusswarteschlange für PCS-Anbieter bedeutet
Die hohe Projektpipeline erzeugt zwar eine starke Angebotsnachfrage, aber auch ein Risiko von Doppelzählungen, Projektverschiebungen und Spezifikationsänderungen. PCS-Hersteller müssen mit langen Vorlaufzeiten, reservierter Produktionskapazität und späteren Anpassungen an Netzbetreiberanforderungen umgehen. Für Käufer entsteht die Gegenfrage, ob der angebotene Preis bei einer Verzögerung von zwölf oder vierundzwanzig Monaten noch gilt und ob Hardware, Zertifikat und Firmware dann weiterhin dieselbe technische Revision haben.
Die Bundesnetzagentur betont zudem, dass Speicher Netzanschlusskapazität für Ein- und Ausspeisung benötigen. Oberhalb der Niederspannung kann ein Baukostenzuschuss erhoben werden; eine pauschale Ermäßigung allein wegen der Speicherfunktion besteht nach aktueller Behördenauffassung nicht. Diese Projektkosten liegen außerhalb des PCS-Angebots, können aber die Rendite erheblich beeinflussen.
3. Preisentwicklung und öffentliche Kostenbenchmarks
Für Deutschland existiert keine belastbare, öffentlich zugängliche Durchschnittspreisstatistik für Großspeicher-PCS. Preise werden überwiegend projektspezifisch verhandelt und hängen von Leistung, Anzahl der Blöcke, Liefergrenze, Zertifizierung, Garantie, Service und Termin ab. Deshalb ist es sachgerechter, öffentliche Benchmarks als Orientierungsrahmen zu nutzen und sie nicht in einen angeblichen deutschen Marktmittelwert umzudeuten.
Die PNNL Energy Storage Cost and Performance Database v2024 enthält für LFP-Speicher die Kategorie „Power Equipment“. Sie bildet nicht zwingend nur den Wechselrichter ab, sondern kann weitere leistungselektronische Ausrüstung umfassen. Dennoch zeigt die Kategorie zwei belastbare Mechanismen: Skaleneffekte und eine moderate Lernkurve bis 2030.

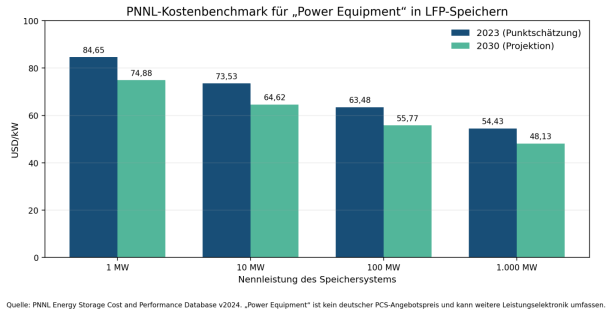

Abbildung 2: PNNL-Kostenbenchmark für Power Equipment, 2023 und 2030
Quelle: Pacific Northwest National Laboratory, Energy Storage Cost and Performance Database v2024; Werte in ursprünglichen USD/kW, ohne Umrechnung in EUR.
|
Leistung |
2023 Punktwert |
2030 Projektion |
Rückgang 2023–2030 |
|
1 MW |
84,65 USD/kW |
74,88 USD/kW |
11,5 % |
|
10 MW |
73,53 USD/kW |
64,62 USD/kW |
12,1 % |
|
100 MW |
63,48 USD/kW |
55,77 USD/kW |
12,1 % |
|
1.000 MW |
54,43 USD/kW |
48,13 USD/kW |
11,6 % |
Quelle und Berechnung: PNNL v2024; Prozentwerte eigene Berechnung. Die 2030-Werte sind Modellprojektionen.
3.1 Interpretation der Skaleneffekte
Zwischen 1 MW und 1.000 MW sinkt der PNNL-Punktwert 2023 um rund 35,7 %. Der Effekt entsteht nicht allein durch billigere Halbleiter, sondern durch standardisierte Blöcke, wiederholtes Engineering, gebündelte Beschaffung, geringere spezifische Steuerungs- und Projektkosten sowie eine bessere Auslastung von Fertigung und Logistik. Für ein einzelnes deutsches Projekt ist ein 1.000-MW-Benchmark allerdings nur bedingt relevant; entscheidend ist die tatsächlich wiederholbare Blockgröße und die Anzahl identischer Stationen.
Der PNNL-Bericht von 2022 dokumentierte, dass PCS-Kosten seit 2020 zeitweise durch höhere Materialpreise, Softwareverbesserungen und Konkurrenz um Leistungselektronik aus Solar- und Industriemärkten gestiegen waren. Gleichzeitig wurden bei größeren Abnahmemengen Preisnachlässe von 10–20 % beobachtet. Diese historische Beobachtung ist keine aktuelle allgemeine Rabattregel, bestätigt aber die Bedeutung von Projektvolumen und Einkaufsbündelung.

Abbildung 3: Modellierter Rückgang des Power-Equipment-Benchmarks bis 2030
Quelle: Eigene Berechnung auf Basis PNNL v2024. Die Lernkurve ist kein Ersatz für ein aktuelles Lieferangebot.
3.2 Welche Kosten weiter sinken können – und welche starr bleiben
|
Kostenblock |
Tendenz |
Begründung |
|
Leistungselektronik je kW |
Sinkend, aber volatil |
Höhere Leistungsdichte, SiC-Einsatz und größere Serien stehen Halbleiterzyklen und Qualifikationskosten gegenüber. |
|
Steuerung und Standardsoftware |
Spezifisch sinkend |
Entwicklungskosten verteilen sich auf mehr Einheiten; kundenspezifische Schnittstellen bleiben teuer. |
|
Gehäuse, Kühlung, Busbars, Filter |
Begrenzt sinkend |
Material, Fertigung, IP-Schutz und thermische Reserven setzen eine Kostenuntergrenze. |
|
Netzcode-Nachweise und Zertifikate |
Eher starr |
Prüfungen, Modellvalidierung und Dokumentation verursachen fixe, revisionsabhängige Kosten. |
|
Deutsche Inbetriebnahme und Service |
Starr bis steigend |
Fachkräfte, Reise, Ersatzteillager, Reaktionszeit und Gewährleistungsrisiko sind lokal geprägt. |
|
Transformator und Mittelspannung |
Rohstoff- und projektabhängig |
Kupfer/Aluminium, Stahl, Schaltgeräte, Kurzschlussfestigkeit und Netzbetreibervorgaben bestimmen den Preis. |
4. Kostenstruktur eines Speicher-PCS
Eine einheitliche prozentuale Kostenstruktur ist öffentlich nicht verfügbar. Präzise Anteile würden zudem je nach Topologie, Leistung, Kühlung und Liefergrenze stark variieren. Für die Beschaffung ist eine funktionale Zerlegung sinnvoller als eine scheinbar exakte Prozentgrafik.
|
Kostenkomponente |
Kostentreiber |
Preiswirkung im Projekt |
|
Leistungshalbleiter und Gate-Drive |
IGBT oder SiC, Spannungsklasse, Schaltfrequenz, Überlast- und Kurzschlussanforderung |
Hohe direkte Hardwarewirkung; SiC kann Wirkungsgrad und Leistungsdichte erhöhen, ist aber nicht automatisch die günstigste TCO-Lösung. |
|
DC- und AC-Busbars, Sicherungen, Schütze |
Stromniveau, Kurzschlussstrom, Segmentierung, Redundanz |
Hoher Kupfer-/Aluminiumeinsatz; Sicherheits- und Wartungskonzept beeinflusst Materialmenge. |
|
Filter, Drosseln und Magnetics |
Netzqualität, Oberschwingungen, Schaltfrequenz, Kühlung |
Gewicht, Volumen und Verluste; projektspezifische Netzrückwirkungen können Nacharbeit auslösen. |
|
Kühlung und Gehäuse |
Luft- oder Flüssigkeitskühlung, IP-Schutz, Korrosionsklasse, Temperatur, Höhe |
Entscheidend für Derating, Lebensdauer, Geräusch und Wartungsaufwand. |
|
Steuerung, Firmware und Kommunikation |
BMS-Kompatibilität, EMS/SCADA, Grid-Forming, Cybersecurity, Protokolle |
Hoher Entwicklungsanteil; Lizenz- und Upgradebedingungen können spätere OPEX erzeugen. |
|
Prüfung und Zertifizierung |
CE, EMV, elektrische Sicherheit, Einheitenzertifikat, Netzmodell |
Fixkosten und Terminrisiko; Änderungen der Hardware/Firmware können erneute Nachweise erfordern. |
|
Montage, Factory Acceptance Test und Logistik |
Fertigungstiefe, Stückzahl, Transportmaße, Verpackung |
Skaleneffekt möglich; Sondertransporte und Baustellenlogistik erhöhen Kosten. |
|
Inbetriebnahme, Garantie und Service |
Reaktionszeit, Ersatzteile, Fernzugriff, Personal vor Ort |
Oft nicht im günstigsten Hardwarepreis enthalten, für Verfügbarkeit jedoch zentral. |
4.1 Zentrale PCS-Topologien und modulare Ansätze
Zentrale PCS-Lösungen bündeln mehrere Megawatt in einem Gerät oder einer Station. Sie erreichen meist eine hohe Leistungsdichte und niedrige spezifische Kosten, können jedoch größere Fehlerdomänen erzeugen. Modulare oder stringbasierte PCS verteilen die Leistung auf kleinere Einheiten. Das erleichtert Redundanz, Wartung und differenzierte Batterieblocksteuerung, erhöht aber Anzahl, Kommunikation und teilweise die spezifischen Hardwarekosten.
Die wirtschaftlich bessere Topologie hängt von der Anwendung ab. Ein stark zyklisierter Händler-Speicher bewertet Teillasteffizienz und schnelle Reparatur anders als ein Netzstützungsprojekt mit seltenen, aber sehr leistungsintensiven Abrufen. Beschaffungsunterlagen sollten deshalb nicht nur Nennwirkungsgrad und Gerätekosten, sondern auch Fehlerdomäne, Mean Time to Repair, Ersatzmodulkonzept und Derating-Kurven verlangen.
5. Wirkungsgrad, Verfügbarkeit und Lebenszykluskosten
Der Total Cost of Ownership (TCO) umfasst Anschaffung, Betrieb, Energieverluste, Wartung, Ersatzteile, größere Überholungen, Ausfallkosten und Restwert über die Nutzungsdauer. Die Levelized Cost of Storage (LCOS) setzt die abgezinsten Lebenszykluskosten ins Verhältnis zur abgegebenen Energiemenge. Beide Kennzahlen sind aussagekräftiger als ein isolierter PCS-Kaufpreis, benötigen aber transparente Annahmen.
Herstellerdaten zeigen maximale PCS-Wirkungsgrade um 99 %. Ein aktuelles SMA-Datenblatt für Großspeicher-Wechselrichter nennt 99,2 % Maximalwirkungsgrad bei bis zu 4.600 kW, während Sungrow für eine 2026 vorgestellte SiC-basierte Plattform 99,3 % Maximalwirkungsgrad angibt. Solche Spitzenwerte sind nicht mit dem gewichteten Jahreswirkungsgrad gleichzusetzen. Temperatur, Teillast, Blindleistung, DC-Spannung, Hilfsenergie und Transformatorverluste reduzieren den Systemwert.

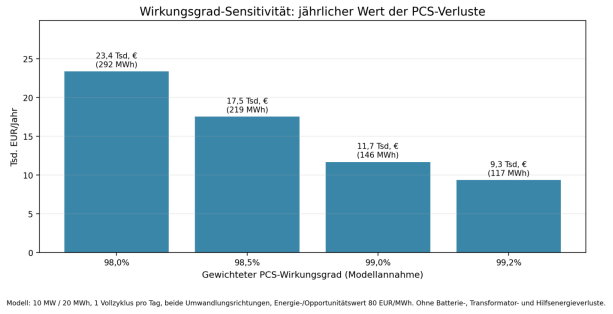

Abbildung 4: Wirkungsgrad-Sensitivität für ein 10-MW-/20-MWh-Modell
Quelle: Eigene Modellrechnung; Annahmen unter der Grafik. Maximalwirkungsgrade von Datenblättern dürfen nicht ungeprüft als Jahreswirkungsgrad verwendet werden.
5.1 Ergebnis der Sensitivität
Im Modell reduziert eine Verbesserung von 98,0 % auf 99,2 % die PCS-Verluste um 175,2 MWh pro Jahr. Bei einem Energie- oder Opportunitätswert von 80 EUR/MWh entspricht dies rund 14.016 EUR jährlich beziehungsweise etwa 210.000 EUR über 15 Jahre ohne Abzinsung. Bei zwei Vollzyklen pro Tag wäre der Effekt ungefähr doppelt so hoch. Damit kann ein technisch effizienteres PCS einen spürbaren Preisaufschlag rechtfertigen – allerdings nur, wenn der Wirkungsgrad über die reale Lastverteilung bestätigt wird.
Für die gesamte Speicheranlage ist der PCS nur ein Teil der Round-Trip-Efficiency. Der PNNL-Bericht modelliert für den bidirektionalen Wechselrichter je Richtung 98 % Wirkungsgrad und berücksichtigt zusätzlich Transformatorverluste. Der systemische AC-AC-Wirkungsgrad fällt daher deutlich niedriger aus als der maximale PCS-Wirkungsgrad. In einer Ausschreibung sollten PCS-, Transformator-, Hilfsenergie- und Batterie-RTE getrennt garantiert werden.
5.2 Wartung und Refurbishment
PNNL verwendete in der 2022er Methodik für Leistungsausrüstung eine jährliche fixe O&M-Annahme von 0,43 % der direkten Kapitalkosten und modellierte zusätzlich ein größeres Refurbishment von 30 % der Power-Equipment-Kosten im Zehnjahresrhythmus. Diese Annahmen sind keine allgemeingültige Marktregel, zeigen aber, dass ein 15- bis 20-jähriges Projekt ohne Budget für Lüfter, Pumpen, Kondensatoren, Schütze, Steuerungshardware und Leistungsstufen unrealistisch ist.
Der Käufer sollte zwischen gesetzlicher Gewährleistung und freiwilliger Garantie unterscheiden. Entscheidend sind nicht nur Garantiejahre, sondern gedeckte Betriebsstunden, Zyklen, Umgebungstemperaturen, Blindleistungsbetrieb, Reaktionszeiten, Arbeitskosten, Reisekosten, Verschleißteile und Firmware-Support.
6. Deutschland versus internationale Beschaffung
Ein internationaler Vergleich darf nicht auf Herstellerherkunft reduziert werden. Große asiatische Anbieter profitieren häufig von hohen Stückzahlen, integrierten Lieferketten und standardisierten BESS-Plattformen. Europäische Anbieter können Vorteile bei lokaler Zertifizierung, Engineering, Finanzierung, Ersatzteilhaltung und Service bieten. Beide Aussagen sind jedoch keine Qualitätsgarantie; entscheidend ist der konkrete Liefer- und Haftungsumfang.
|
Vergleichspunkt |
Importangebot / globale Plattform |
Europäisch lokalisierte Lieferung |
|
|
Gerätepreis |
Kann durch hohe Serien und gebündelte Beschaffung niedrig sein |
Kann durch kleinere Serien und lokale Leistungen höher erscheinen |
|
|
Netzcode und Zertifikat |
Prüfen, ob exakt die angebotene Hardware-/Firmware-Version zertifiziert ist |
Häufig besser in lokale Prozesse integriert, aber ebenfalls projektspezifisch zu prüfen |
|
|
Lieferzeit |
Abhängig von Seefracht, Zollabwicklung und Produktionsslot |
Kürzere Transportkette möglich; Komponenten können dennoch global beschafft sein |
|
|
Service |
Lokale Niederlassung, Partnerkompetenz und Ersatzteillager konkret nachweisen |
Näherer Service ist möglich, aber Reaktionszeit muss vertraglich garantiert werden |
|
|
Währung und Zahlung |
USD-/CNY-Exposure, Akkreditiv, Incoterms und Importeurspflichten |
EUR-Vertrag reduziert Währungsrisiko; Finanzierungskosten bleiben relevant |
|
|
Dokumentation |
Deutsche Unterlagen, Risikobeurteilung und Konformität vollständig fordern |
Lokale Dokumentation oft leichter verfügbar, aber Vollständigkeit prüfen |
|
|
TCO |
Niedriger Gerätepreis kann durch Integration und Service kompensiert werden |
Höherer Preis kann durch geringeres Termin- und Betriebsrisiko gerechtfertigt sein |
|
|
Keine pauschale Preisrangliste Es gibt keine belastbare öffentliche Grundlage für die Aussage, ein chinesisches PCS sei stets günstiger oder ein europäisches PCS grundsätzlich zuverlässiger. Die Bewertung muss auf gleicher Liefergrenze, gleicher Zertifikatsrevision, gleicher Garantie und gleicher Betriebsaufgabe erfolgen. |
|||
7. Technische und regulatorische Anforderungen in Deutschland
Für die Marktzulassung und den Netzanschluss sind unterschiedliche Regelwerke zu trennen. Die CE-Kennzeichnung betrifft die Konformität des Produkts mit den anwendbaren europäischen Rechtsakten, unter anderem der Niederspannungsrichtlinie 2014/35/EU innerhalb ihres Spannungsbereichs und der EMV-Richtlinie 2014/30/EU. Für die technische Sicherheit von leistungselektronischen Umrichtersystemen ist IEC 62477-1 ein wichtiger Referenzstandard; je nach Produkt gelten weitere Normen.
Der Netzanschluss richtet sich in Deutschland nach Spannungsebene und Netzbetreiber. VDE FNN weist darauf hin, dass VDE-AR-N 4110 Anforderungen an Speicher im Mittelspannungsnetz definiert; für Hochspannung gilt VDE-AR-N 4120. Ein Siemens-Systemhandbuch beschreibt beispielhaft, dass die Konformität von Erzeugungsanlagen und Speichern durch Zertifikate einer akkreditierten Zertifizierungsstelle nach DIN EN ISO/IEC 17065 nachzuweisen ist. Der genaue Nachweisprozess ist projekt- und spannungsebenenabhängig.
|
Prüfbereich |
Mindestens zu klären |
Kosten-/Terminrisiko |
|
CE und Produktsicherheit |
Anwendbare EU-Richtlinien, Konformitätserklärung, technische Unterlagen, Risikobeurteilung |
Nacharbeit, Importeurshaftung, Inbetriebnahmeverzug |
|
EMV und Netzrückwirkungen |
Störaussendung, Störfestigkeit, Oberschwingungen, Filterauslegung |
Zusatzfilter, Messkampagne, Leistungseinschränkung |
|
TAR und Zertifizierung |
VDE-AR-N 4105/4110/4120/4130 nach Netzebene, Einheiten- und Anlagenzertifikat |
Zertifikatsänderung bei Hardware-/Firmware-Revision |
|
Schutzkonzept |
Entkupplungsschutz, Netzschutz, Messwandler, Selektivität, Kurzschlussbeitrag |
Zusätzliche Schaltgeräte und Engineering |
|
Kommunikation und Leittechnik |
Modbus/IEC-Protokolle, Zeitstempel, Cybersecurity, Fernwirktechnik |
Schnittstellenentwicklung und Integrationsfehler |
|
Netzanschlussvertrag |
Kapazität für Bezug und Einspeisung, FCA, Baukostenzuschuss, Leistungsgrenzen |
Hohe projektexterne CAPEX und Erlösbegrenzung |
7.1 Grid Forming als neuer Preis- und Werttreiber
Grid-Forming-Funktionen ermöglichen dem PCS, Spannung und Frequenz aktiv zu formen, anstatt ausschließlich einem vorhandenen Netzsignal zu folgen. Je nach Systemdesign können Inselbetrieb, Schwarzstart oder zusätzliche Systemdienstleistungen unterstützt werden. Die Funktion erhöht Anforderungen an Regelungssoftware, Überlastfähigkeit, Schutzkoordination, Modellvalidierung und Zertifizierung. Sie ist daher kein kostenloses Softwaremerkmal, kann aber zusätzliche Erlöse und Zukunftssicherheit schaffen.
Beschaffer sollten nicht nur nach der Bezeichnung „grid-forming ready“ fragen. Erforderlich sind eine definierte Funktionsbeschreibung, nachgewiesene Betriebsfälle, validierte Modelle, zulässige Betriebsbereiche, Kurzschlussstrombeitrag, Übergangsverhalten, Referenzprojekte und klare Garantiebedingungen.
8. Projektwirtschaftlichkeit: TCO und LCOS richtig anwenden
Für ein PCS kann die TCO vereinfacht als Barwert aus Anschaffungskosten, Energieverlusten, Hilfsenergie, Wartung, Ersatzteilen, Refurbishment, Softwarekosten und Ausfallverlusten abzüglich Restwert dargestellt werden. Die LCOS der Gesamtanlage teilt alle abgezinsten Speicherlebenszykluskosten durch die abgezinste abgegebene Energie. Eine exakte Amortisationszeit ohne Angaben zu Marktstrategie, Zyklen, Strompreisen, Kapitalkosten und Degradation wäre nicht seriös.
|
Modellvariable |
Beispielannahme für Sensitivität |
Warum sie offengelegt werden muss |
|
Nennleistung / Energie |
10 MW / 20 MWh |
Bestimmt Durchsatz, Blockzahl und spezifische Kosten |
|
Zyklen |
1 Vollzyklus pro Tag |
Verändert Verluste, Verschleiß und Erlöse nahezu proportional |
|
PCS-Wirkungsgrad |
98,0–99,2 % gewichtet |
Maximalwert und Teillastwert sind nicht identisch |
|
Energie-/Opportunitätswert |
80 EUR/MWh |
Bewertet technische Verluste; Marktwerte schwanken |
|
Nutzungsdauer |
15 Jahre |
Muss zu Garantie, Ersatzteil- und Refurbishmentplan passen |
|
Diskontsatz |
Projektspezifisch |
Hohe Zinsen reduzieren Wert späterer Einsparungen |
|
Verfügbarkeit |
Vertraglich definieren |
Erlösausfall hängt von Markt und Abrufprofil ab |
8.1 Wann ein teureres PCS wirtschaftlicher sein kann
- Wenn der höhere gewichtete Wirkungsgrad über die reale Lastkurve nachgewiesen ist und das Projekt häufig zykliert.
- Wenn modulare Redundanz die Ausfallfläche reduziert und Reparaturen ohne Stillstand des Gesamtblocks ermöglicht.
- Wenn ein belastbares Einheitenzertifikat und validierte Simulationsmodelle den Netzanschluss beschleunigen.
- Wenn lokale Ersatzteile und garantierte Reaktionszeiten Erlösausfälle reduzieren.
- Wenn Grid-Forming- oder Schwarzstartfähigkeit tatsächlich vermarktbar oder vom Netzbetreiber gefordert ist.
- Wenn der Anbieter Leistungs-, Verfügbarkeits- und Wirkungsgradgarantien mit klarer Haftung übernimmt.
8.2 Wann ein niedrigerer Preis sinnvoll sein kann
- Wenn das Projekt ein standardisiertes Lastprofil ohne besondere Netzfunktionen hat und der Anbieter eine bereits zertifizierte Standardplattform liefert.
- Wenn der Betreiber eigenes Integrations-, Service- und Ersatzteil-Know-how besitzt und Leistungen bewusst aus dem Lieferumfang nimmt.
- Wenn große, identische Stückzahlen bestellt werden und Engineering sowie Tests tatsächlich wiederverwendbar sind.
- Wenn die Einsparung nicht durch schlechtere Teillasteffizienz, höheres Derating oder eingeschränkte Garantie aufgezehrt wird.
9. Beschaffungsleitfaden für deutsche und europäische Projekte
- Eine verbindliche Lieferumfangsmatrix erstellen und jedes Angebot auf dieselbe AC-/DC-Grenze normalisieren.
- Nettopreise vergleichen; Umsatzsteuer, Incoterms, Fracht, Versicherung, Zollabwicklung und Baustellenentladung separat ausweisen.
- Leistungsdaten für Lade- und Entladerichtung, DC-Spannungsbereich, Temperatur, Höhe und Blindleistungsbetrieb verlangen.
- Nicht nur Maximalwirkungsgrad, sondern gewichtete Wirkungsgradkurven und Hilfsenergie bei Betrieb, Teillast und Standby anfordern.
- Transformator-, Mittelspannungs- und Filterverluste separat garantieren; Messpunkt und Prüfmethode definieren.
- Hardware-, Firmware- und Zertifikatsrevision eindeutig im Vertrag festschreiben; Änderungen genehmigungspflichtig machen.
- VDE-/Netzcode-Nachweise, Einheitenzertifikat, Modelle und Fristen für Anlagenzertifizierung bereits vor Bestellung prüfen.
- Grid-Forming, Schwarzstart, FRT, Q(U), P(f) und Kurzschlussbeitrag als messbare Funktionen spezifizieren, nicht als Marketingbegriffe.
- Factory Acceptance Test, Site Acceptance Test, Performance Test und Abnahmekriterien mit Messunsicherheit definieren.
- Gewährleistung, Garantie, Verfügbarkeit, Reaktionszeit, Ersatzteile, Arbeitskosten und Softwarepflege getrennt verhandeln.
- Cybersecurity, Fernzugriff, Datenhoheit, Protokolle und Lizenzkosten über die gesamte Projektlaufzeit regeln.
- TCO- und LCOS-Sensitivitäten mit mindestens drei Szenarien für Zyklen, Energiepreis, Wirkungsgrad, Verfügbarkeit und Diskontsatz rechnen.
- Baukostenzuschuss, Netzanschlusskapazität, flexible Anschlussvereinbarungen und mögliche Leistungsbegrenzungen in das Investitionsmodell aufnehmen.
- Referenzprojekte nicht nur nach installierter MW-Zahl, sondern nach Spannungsebene, Marktanwendung, Betriebsjahren und Störungsverlauf prüfen.
9.1 Empfohlene Bewertungsmatrix
|
Kriterium |
Orientierungsgewicht |
Nachweis |
|
Harmonisierter Investitionspreis |
20 % |
Normalisierte Liefergrenze, Zahlungsplan, Preisgleitung |
|
Wirkungsgrad und Hilfsenergie |
15 % |
Kurven, Messmethode, Garantiewert |
|
Netzkonformität und Zertifizierung |
20 % |
Gültige Zertifikate, Modelle, Revisionsbezug |
|
Verfügbarkeit und Wartbarkeit |
15 % |
Redundanz, MTTR, Ersatzteile, Service-SLA |
|
Technische Funktionalität |
10 % |
FRT, Q/P-Regelung, Grid Forming, Schwarzstart |
|
Lebenszyklus- und Softwarekosten |
10 % |
Wartungsplan, Lizenzen, Refurbishment, Obsoleszenz |
|
Liefer- und Integrationsrisiko |
10 % |
Terminplan, FAT/SAT, Schnittstellen, Referenzen |
Orientierungsmodell. Gewichte müssen an Erlösmodell, Spannungsebene und Risikoprofil des Projekts angepasst werden.
10. Risiken und Unsicherheiten
|
Risiko |
Wirkung auf PCS/Projekt |
Gegenmaßnahme |
|
Netzanschlussverzug |
Lagerkosten, Garantieablauf, technische Revision, entgangene Erlöse |
Meilensteine, Long-Stop-Date, flexible Produktion, Zertifikatsgültigkeit |
|
Preisdruck und schnelle Produktwechsel |
Obsoleszenz, nicht mehr verfügbare Module, schwache Restwerte |
Ersatzteil- und Migrationsplan, Langzeit-Supportvertrag |
|
Halbleiter- und Komponentenzyklen |
Lieferzeit und Preisvolatilität |
Freigegebene Alternativkomponenten, Transparenz bei Revisionswechsel |
|
Firmware-/Zertifikatsänderung |
Erneute Tests oder Anlagenzertifizierung |
Change-Control, eingefrorene Version, Nachweispflichten |
|
Wirkungsgrad unter Realbedingungen |
Höhere Verluste und LCOS |
Gewichtete Garantiekurve und Performance Test |
|
Thermisches Derating |
Niedrigere Leistung an heißen Tagen |
Standortspezifische Derating-Kurven und Kühlauslegung |
|
Service- und Ersatzteilmangel |
Lange Ausfallzeit |
Lokales Lager, SLA, Schulung des Betreibers |
|
Baukostenzuschuss / Netzgebühren |
Höhere CAPEX oder eingeschränkter Business Case |
Frühe Netzbetreiberklärung, FCA prüfen, Szenarioanalyse |
|
Erlösvolatilität |
Längere Amortisation trotz niedriger Hardwarekosten |
Revenue Stacking, konservative Preis- und Degradationsannahmen |
11. Schlussfolgerung
Der Markt für Speicher-PCS befindet sich in einer Phase hoher Nachfrage, technischer Aufwertung und intensiven Preiswettbewerbs. Öffentliche Benchmarks sprechen für weitere spezifische Kostensenkungen durch Skalierung und Lernkurven, aber nicht für einen linearen Preisverfall. Halbleiter, Standardsoftware und Serienfertigung bieten Potenzial; Zertifizierung, lokale Dienstleistungen, Kühlung, Magnetics, Schutztechnik und Mittelspannungsintegration bleiben kostenstarr oder projektabhängig.
Für Deutschland ist der niedrigste PCS-Gerätepreis selten die wichtigste Entscheidung. Die zentrale Frage lautet, welche garantierte AC-Leistung, Effizienz, Netzfunktionalität und Verfügbarkeit nach Einbeziehung von Transformator, Hilfsenergie, Zertifizierung, Service und Netzanschluss tatsächlich verfügbar ist. Der aktuelle Engpass liegt häufig nicht in der Produktion des Wechselrichters, sondern in Netzkapazität, Nachweisführung und Projektumsetzung.
Die wirtschaftlich stärksten Anbieter werden daher nicht nur über Hardwarekosten konkurrieren. Sie müssen standardisierte, zertifizierte Plattformen mit flexibler Batteriekopplung, hoher Teillasteffizienz, Grid-Forming-Fähigkeit, verlässlichem Service und transparenten Lebenszykluskosten verbinden. Für Beschaffer ist ein harmonisiertes Angebotsmodell mit TCO- und LCOS-Sensitivität die wirksamste Absicherung gegen scheinbar günstige, aber unvollständige Angebote.
|
Beschaffungsfazit PCS sollten in Deutschland als netzkritisches Langzeit-Asset und nicht als austauschbare Wechselrichter-Hardware eingekauft werden. Der richtige Vergleichsmaßstab ist der garantierte Lebenszykluswert je verfügbarer AC-Leistung – nicht der niedrigste Listenpreis je kW. |
Methodische Hinweise und Datenbegrenzungen
- Die PNNL-Kategorie „Power Equipment“ ist eine Systemkostenkategorie und nicht zwingend identisch mit einem isolierten PCS-Ex-Works-Preis.
- PNNL-Werte beziehen sich auf den US-Markt und sind nur als strukturierter Kostenbenchmark nutzbar. Deutsche Angebote müssen zusätzlich nach Liefergrenze, Normen, Dienstleistung und Netzanschluss normalisiert werden.
- Marktdaten von SolarPower Europe und Bundesnetzagentur haben unterschiedliche geografische und technische Definitionen. EU, Europa und deutsche Großspeicher werden getrennt ausgewiesen.
- Herstellerwirkungsgrade sind Produktdaten. Sie belegen technische Möglichkeiten einzelner Systeme, nicht den Marktdurchschnitt.
- Die Effizienzgrafik ist eine transparente Sensitivitätsrechnung, keine Ertragsprognose. Sie berücksichtigt keine Batterie-, Transformator-, Hilfsenergie-, Degradations- oder Vermarktungsverluste.
- Eine konkrete Investitionsentscheidung erfordert aktuelle, verbindliche Lieferangebote, Netzbetreiberangaben, standortspezifische Ertragsmodelle und rechtliche Prüfung.
Wedoany | Fachanalyse für industrielle Beschaffung und Projektwirtschaftlichkeit
